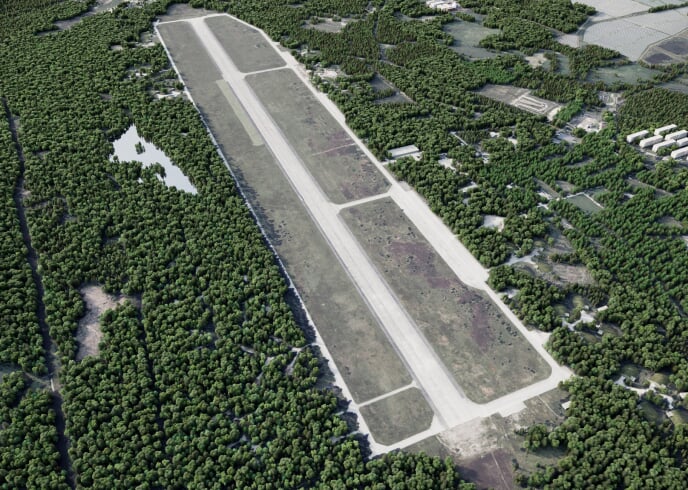

O FVE Ralsko

Fotovoltaická elektrárna Ralsko je záměrem krajské společnosti Energie Ralsko, s.r.o., která plánuje využít plochu bývalého vojenského Letiště Hradčany pro výrobu elektřiny ze solárního zdroje, a tím podpořit energetickou soběstačnost v Libereckém kraji.

Co FVE Ralsko přinese

  • Částečnou energetickou nezávislost Libereckého kraje​
  • Modernizaci krajské energetiky, podporu krajských institucí​
  • Stabilitu veřejných služeb a flexibilitu do budoucna​
  • Předem známou a jasně danou cenovou politiku​
  • Výrazné snížení emisí CO₂ v měřítku kraje​
  • Smysluplné využití brownfieldu a jeho revitalizaci​

Časová osa záměru

  1. 12/2022  Zpracování studie proveditelnosti (VŠB-TUO na původní záměr 106 MWp.
  2. 02–05/ 2024 Dvě kola předběžných tržních konzultací, zpracování grafické studie.
  3. 11/2024 Podepsána smlouva o připojení s ČEZ Distribuce (rezervovaný výkon 62,5 MW)
  4. 12/2024 Založení společnosti Energie Ralsko, s.r.o. + úhrada první části nákladů na připojení (14 mil. Kč).
  5. 2/2025 Ustanovení Ing. Zbyňka Miklíka jednatelem společnosti.
  6. 3-4/2025 a dále Zmapování spotřeb Libereckého kraje, pokračující jednání s distributorem o variantách připojení,
  7. 4/2025 Zadání a zpracování technicko-ekonomického modelu ("TEM") pro 3 varianty výstavby a provozu - technická část
  8. 9/2025 Výstupy z technické částí TEM a zadání ekonomického modelu
  9. 11/2025 Výstupy z ekonomického modelu TEM

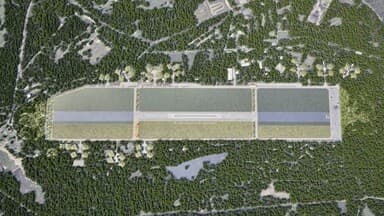

  10. 3/2026 zpracování vizualizace ponížené varianty výstavby (~30 MWp)
  11. 4/2026 Organizace a účast na veřejném projednání v Ralsku na téma FVE Ralsko
  12. 4/2026 Zasmluvnění autorizované osoby pro posouzení NATURA2000, krajinného rázu, průzkum bioty a vliv na mikroklima, výstup do 11/2026
  13. 6/2026 Řešení otázky referenda s městem Ralsko
  14. 7/2026 představení rozšířené verze varianty "C" výstavby a provozu, vybudování dvou samostatných FVE, jedné patřící Libereckému kraji a druhé třetí straně na pronajaté ploše letiště, Radě kraje
  15. 7/2026 zpracování vizualizace pro potřeby prezentace FVE veřejnosti - průchod/průjezd areálem
  16. 9/2026 2. veřejné projednání projektu FVE v Ralsku
  17. 10/2026 komunální volby včetně referenda - město Ralsko
  18. do konce roku 2026 Zajištění výstupů ze ZÚR, zahájení hledání partnera pro pronájem části plochy letiště. Plánované zahájení projekčních prací a procesu posouzení vlivu na životní prostředí (EIA). Zajištění aktualizace smlouvy o připojení ohledně instalovaného výkonu, rezervovaného výkonu, připojovacího místa.
  19. 2027 - Výstupy a reakce na posouzení vlivů, velká EIA?, projekční práce.
  20. 2028+ - výstavba FVE
